                   exemplo é o abandono da obra pela empresa contratada,   em relação ao motivo “judicial” ou “órgãos de controle”. A
                   que, embora possa ser, de fato, uma causa raiz, frequente-  tabela a seguir mostra esse conjunto de causas registradas
                   mente está associado a um problema anterior, como falha   e sua proporção em relação à base como um todo.
                   de projeto ou atraso nos pagamentos. O mesmo acontece

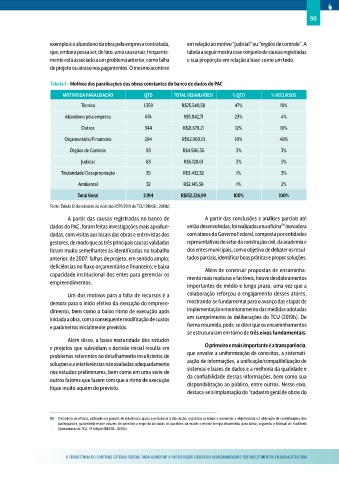

                   Tabela 1 – Motivos das paralisações das obras constantes do banco de dados do PAC
                       MOTIVO DA PARALISAÇÃO        QTD       TOTAL (R$ MILHÕES)   % QTD        % RECURSOS
                             Técnico                1.359        R$25.540,58       47%             19%

                        Abandono pela empresa       674           R$5.842,71        23%             4%
                              Outros                344          R$21.678,21        12%            16%

                        Orçamentário/Financeiro     294          R$62.960,61        10%            48%
                          Órgãos de Controle        93           R$4.506,36         3%              3%

                              Judicial              83            R$6.120,61        3%              5%
                      Titularidade/Desapropriação   35           R$3.432,52         1%              3%

                            Ambiental               32           R$2.145,38         1%              2%
                            Total Geral            2.914         R$132.226,99      100%            100%

                   Fonte: Tabela 12 do relatório do Acórdão 1.079/2019 do TCU (BRASIL, 2019b).
                         A partir das causas registradas no banco de     A partir das conclusões e análises parciais até
                                                                                                    116
                   dados do PAC, foram feitas investigações mais aprofun-  então desenvolvidas, foi realizada uma oficina  inovadora
                   dadas, com visitas aos locais das obras e entrevistas dos   com atores do Governo Federal, composta por entidades
                   gestores, de modo que as três principais causas validadas   representativas do setor da construção civil, da academia e
                   foram muito semelhantes às identificadas no trabalho   dos entes municipais, com o objetivo de debater os resul-
                   anterior, de 2007: falhas de projeto, em sentido amplo;   tados parciais, identificar boas práticas e propor soluções.
                   deficiências no fluxo orçamentário e financeiro; e baixa   Além de construir propostas de encaminha-
                   capacidade institucional dos entes para gerenciar os   mento mais maduras e factíveis, houve desdobramentos
                   empreendimentos.
                                                                   importantes de médio e longo prazo, uma vez que a
                         Um dos motivos para a falta de recursos é a   colaboração reforçou o engajamento desses atores,
                   demora para o início efetivo da execução do empreen-  mostrando-se fundamental para o avanço das etapas de
                   dimento, bem como o baixo ritmo de execução após   implementação e monitoramento das medidas adotadas
                   iniciada a obra, com a consequente modificação de custos   em cumprimento às deliberações do TCU (2019b). De
                   e parâmetros inicialmente previstos.            forma resumida, pode-se dizer que os encaminhamentos
                                                                   se estruturaram em torno de três eixos fundamentais.
                         Além disso, a baixa maturidade dos estudos
                   e projetos que subsidiam a decisão inicial resulta em   O primeiro e mais importante é a transparência,
                   problemas referentes ao detalhamento insuficiente de   que envolve a uniformização de conceitos, a sistemati-
                   soluções e a interferências não avaliadas adequadamente   zação de informações, a unificação/compatibilização de
                   nos estudos preliminares, bem como em uma série de   sistemas e bases de dados e a melhoria da qualidade e
                   outros fatores que fazem com que o ritmo de execução   da confiabilidade dessas informações, bem como sua
                                                                   disponibilização ao público, entre outros. Nesse eixo,
                   fique muito aquém do previsto.
                                                                   destaca-se a implantação do “cadastro geral de obras do




                   116  O modelo de oficina, utilizado em painéis de referência, ajuda a estruturar a discussão, organizar as ideias e aumentar a objetividade na obtenção de contribuições dos
                     participantes, garantindo maior volume de opiniões a respeito de todas as questões da matriz e menor tempo dispendido para tanto, seguindo o Manual de Auditoria
                     Operacional do TCU, 4ª edição (BRASIL, 2020c).





                        a persistência dO cOntrOle eXternO federal para aumentar a participaçãO cidadã nO acOmpanhamentO dOs investimentOs em infraestrutura
