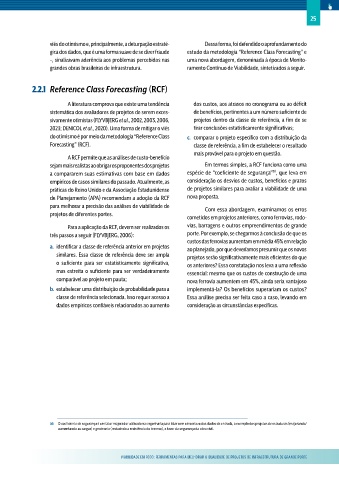

                   viés do otimismo e, principalmente, a deturpação estraté-  Dessa forma, foi defendido o aprofundamento do
                   gica dos dados, que é uma forma suave de se dizer fraude   estudo da metodologia “Reference Class Forecasting” e
                   –, sinalizavam aderência aos problemas percebidos nas   uma nova abordagem, denominada à época de Monito-
                   grandes obras brasileiras de infraestrutura.    ramento Contínuo de Viabilidade, sintetizados a seguir.


            2.2.1  Reference Class Forecasting (RCF)


                         A literatura comprova que existe uma tendência   dos custos, aos atrasos no cronograma ou ao déficit
                   sistemática dos avaliadores de projetos de serem exces-  de benefícios, pertinentes a um número suficiente de
                   sivamente otimistas (FLYVBJERG et al., 2002, 2003, 2006,   projetos dentro da classe de referência, a fim de se
                   2023; DENICOL et al., 2020). Uma forma de mitigar o viés   tirar conclusões estatisticamente significativas;
                   do otimismo é por meio da metodologia “Reference Class   c.  comparar o projeto específico com a distribuição da
                   Forecasting” (RCF).                               classe de referência, a fim de estabelecer o resultado
                                                                     mais provável para o projeto em questão.
                         A RCF permite que as análises de custo-benefício
                   sejam mais realistas ao obrigar os proponentes dos projetos   Em termos simples, a RCF funciona como uma
                                                                                                 56
                   a compararem suas estimativas com base em dados   espécie de “coeficiente de segurança” , que leva em
                   empíricos de casos similares do passado. Atualmente, as   consideração os desvios de custos, benefícios e prazos
                   práticas do Reino Unido e da Associação Estadunidense   de projetos similares para avaliar a viabilidade de uma
                   de Planejamento (APA) recomendam a adoção da RCF   nova proposta.
                   para melhorar a precisão das análises de viabilidade de   Com essa abordagem, examinamos os erros
                   projetos de diferentes portes.
                                                                   cometidos em projetos anteriores, como ferrovias, rodo-
                         Para a aplicação da RCF, devem ser realizados os   vias, barragens e outros empreendimentos de grande
                   três passos a seguir (FLYVBJERG, 2006):         porte. Por exemplo, se chegarmos à conclusão de que os
                                                                   custos das ferrovias aumentam em média 45% em relação
                   a.  identificar a classe de referência anterior em projetos   ao planejado, por que deveríamos presumir que os novos
                     similares. Essa classe de referência deve ser ampla   projetos serão significativamente mais eficientes do que
                     o suficiente para ser estatisticamente significativa,   os anteriores? Essa constatação nos leva a uma reflexão
                     mas estreita o suficiente para ser verdadeiramente   essencial: mesmo que os custos de construção de uma
                     comparável ao projeto em pauta;               nova ferrovia aumentem em 45%, ainda seria vantajoso
                   b.  estabelecer uma distribuição de probabilidade para a   implementá-la? Os benefícios superariam os custos?
                     classe de referência selecionada. Isso requer acesso a   Essa análise precisa ser feita caso a caso, levando em
                     dados empíricos confiáveis relacionados ao aumento   consideração as circunstâncias específicas.
























                   56  O coeficiente de segurança é um fator majorador utilizado na engenharia para lidar com a incerteza dos dados de entrada, a exemplo dos projetos de estruturas (majorando/
                     aumentando as cargas) e geotecnia (reduzindo a resistência do terreno), a favor da segurança da obra civil.
